قبل از تحویل پروژه کابل‌کشی، چه مدارکی باید آماده داشته باشیم که بعداً هیچ خرابی یا تغییری گردن ما نیفتد؟

بسیاری از اختلاف‌های بعد از تحویل پروژه الزاماً از کیفیت اجرا شروع نمی‌شوند؛ گاهی مشکل اصلی این است که توافق اولیه، نتایج تست یا تغییرات حین اجرا مستند نشده‌اند. وقتی کارفرما بعد از چند هفته یا چند ماه تماس می‌گیرد و می‌گوید مشکل از کار شماست، تنها چیزی که بین شما و یک بحث طولانی فاصله می‌اندازد، یک مدرک مستند است — نه حافظه‌تان، نه حسن‌نیت کارفرما.

مدارک تحویل پروژه کابل‌کشی شبکه معمولاً شامل پنج بخش اصلی است: گزارش تست لینک‌ها، نقشه As-built، لیبل و شناسه کابل‌ها، تأییدیه تغییرات حین پروژه و صورت‌جلسه تحویل. مهم‌تر از وجود این مدارک، تطابق شناسه (Cable ID) میان گزارش تست، لیبل‌ها و نقشه نهایی پروژه است.

این موضوع فقط یک نگرانی محلی نیست؛ نهادهای بین‌المللی مرجع در حوزه کابل‌کشی ساخت‌یافته هم دقیقاً روی همین نکته تاکید دارند.

چرا مستندسازی تحویل پروژه کابل‌کشی اهمیت دارد؟

استاندارد ANSI/TIA-606-D (نسخه جاری استاندارد مدیریت زیرساخت مخابراتی، جایگزین نسخه‌های قدیمی‌تر A/B/C) دقیقاً برای همین مسئله طراحی شده: تعریف فرمت‌های شناسایی یکسان برای کابل‌ها، تا اطلاعات بین نقشه‌های طراحی، ابزار تست، نرم‌افزار مدیریت و سایر مستندات، در طول عمر زیرساخت کابل‌کشی قابل تبادل و ردیابی باشد.

BICSI، مرجع بین‌المللی استانداردهای نصب کابل‌کشی ساخت‌یافته، مستندسازی میدانی، لیبل‌گذاری و ثبت نتایج تست را از جمله مهارت‌های ضروری نصاب حرفه‌ای می‌داند. این نهاد صراحتاً اعلام کرده که لیبل‌گذاری نامشخص، مستندسازی ناقص و سوابق تست ناهماهنگ، از دلایل اصلی طولانی‌شدن عیب‌یابی، تاخیر پروژه، مشکلات هماهنگی تیم‌ها و دوباره‌کاری هستند — مشکلی که به‌ویژه در ساختمان‌های قدیمی و پروژه‌های چندسایتی، بعد از سال‌ها تغییر و اضافه‌کاری، بیشتر خودش را نشان می‌دهد.

از نظر مالی هم موضوع جدی است: هرچه تعداد لینک‌ها و ارزش تجهیزات یک پروژه بیشتر باشد، نبود گزارش تست و مستندات تحویل، ریسک مالی اختلاف، دوباره‌کاری و عیب‌یابی بعدی را بیشتر می‌کند. در یک پروژه چند صد پورتی، همین نبود مدرک می‌تواند هفته‌ها زمان و بخش قابل‌توجهی از سود پروژه را ببلعد — و معمولاً این هزینه روی دوش پیمانکار می‌ماند، نه کارفرما.

چرا سالم بودن کابل برای تحویل پروژه کافی نیست؟

یکی از رایج‌ترین اشتباهات، یکی‌گرفتن یک تست ساده Wiremap با Certification واقعی است.

تفاوت Verification، Qualification و Certification

Fluke Networks این تمایز را در سه سطح توضیح می‌دهد:

  • Verification (راستی‌آزمایی ساده): فقط اتصال درست سیم‌ها را نشان می‌دهد؛ برای یک پریز خانگی ساده کافی است، اما هیچ تضمینی درباره عملکرد لینک زیر بار واقعی نمی‌دهد.
  • Qualification (سنجش کارایی): مشخص می‌کند لینک برای یک سرعت مشخص (مثلاً 1Gbps) کار می‌کند یا نه، اما نتیجه دقیق مطابق استاندارد نمی‌دهد.
  • Certification (صدور گواهی استاندارد): پارامترهای عملکرد لینک را در محدوده فرکانسی مربوط به Category موردنظر اندازه‌گیری می‌کند و نتیجه PASS/FAIL را بر اساس Limit استاندارد انتخاب‌شده، مانند استانداردهای خانواده ANSI/TIA-۵۶۸ یا ISO/IEC ۱۱۸۰۱، گزارش می‌کند.

در بسیاری از سیستم‌های کابل‌کشی دارای گارانتی سیستمی، Certification مطابق الزامات سازنده یکی از مدارک اصلی پذیرش پروژه است.

پارامترهای دقیق هر سطح تست (مثل NEXT، Return Loss یا Insertion Loss) و نحوه تشخیص علت FAIL، موضوع مفصلی است که در راهنمای اختصاصی تست و استانداردهای ندشاپ پوشش داده می‌شود؛ اینجا فقط تفاوت سطح مستندسازی مهم است.

چرا گزارش تست باید به شماره کابل و پورت متصل باشد؟

یک پوشه پر از عکس‌های PASS بدون لیبل مشخص، مستندسازی واقعی محسوب نمی‌شود. نتیجه هر تست باید دقیقاً بر اساس همان شناسه (Cable ID) که روی خود کابل و پچ‌پنل درج شده، قابل ردیابی باشد — وگرنه در یک بازرسی یا اختلاف بعدی، هیچ‌کس نمی‌تواند ثابت کند کدام نتیجه مربوط به کدام لینک است.

۵ مدرک ضروری برای تحویل پروژه کابل‌کشی شبکه

بر اساس استانداردهای BICSI و رویه رایج صنعت کابل‌کشی ساخت‌یافته، یک بسته تحویل (Closeout Package) استاندارد باید شامل این پنج مورد باشد:

۱. گزارش تست و Certification کابل‌ها

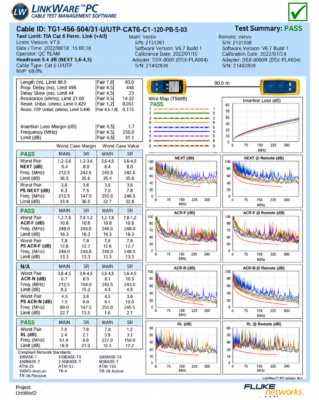

یک تست ساده Continuity کافی نیست. گزارش کامل باید بر اساس نوع پروژه (Permanent Link یا Channel) و پارامترهایی باشد که از ابتدا با کارفرما توافق شده است. نتیجه تست باید بخشی از مستندات رسمی تحویل پروژه به کارفرما باشد؛ این مدرک نشان می‌دهد لینک در لحظه تحویل واقعاً استاندارد را رد کرده یا قبول شده — نه فقط «به‌نظر سالم بوده».

نکته مهم: بهتر است علاوه بر PDF، فایل اصلی/قابل‌ویرایش یا Export دستگاه تست نیز نگهداری شود تا اطلاعات کامل تست و قابلیت ردیابی نتایج حفظ شود. حاشیه PASS نشان می‌دهد بدترین پارامتر اندازه‌گیری‌شده لینک چه میزان از حد مجاز استاندارد فاصله دارد؛ بنابراین فقط دیدن PASS/FAIL برای ارزیابی کیفیت نتیجه تست کافی نیست.

۲. نقشه و مستندات As-built

نقشه یا لیست واقعی مسیرهایی که اجرا شده‌اند، نه نقشه اولیه پیش از شروع کار. تفاوت بین طراحی روی کاغذ و چیزی که واقعاً پیاده شده — به‌خاطر موانع فیزیکی، تغییر مسیر یا محدودیت‌های سایت — طبیعی است؛ مستند نکردن آن نیست. بسته تحویل استاندارد باید شامل نقشه رَک (Rack Elevation)، نقشه پورت‌ها (Port Map) و سوابق مسیر کابل (Pathway Records) هم باشد، نه فقط طرح کلی.

۳. لیبل‌گذاری و تطابق دو سر کابل

هر کابل باید در پچ‌پنل و در مقصد، کد یکسان و قابل‌ردیابی داشته باشد — دقیقاً همان اصلی که استاندارد TIA-۶۰۶-D برایش فرمت شناسایی مشخص تعریف کرده. بدون این، هر سرویس یا عیب‌یابی بعدی به کشف مجدد کل سیستم تبدیل می‌شود؛ هزینه‌ای که معمولاً روی دوش پیمانکار می‌افتد، نه کارفرما.

۴. تاییدیه کتبی تغییرات کارفرما

هر درخواست خارج از توافق اولیه — کار اضافه، تغییر مسیر، تغییر تعداد پورت — باید حتی به‌شکل یک پیام متنی ساده تاییدشده باشد. بدون این، یک درخواست غیررسمی به‌راحتی تبدیل می‌شود به «کاری که گفته بودید انجام می‌دهید»، حتی اگر هیچ‌وقت رسماً روی آن توافق نشده باشد.

۵. صورت‌جلسه تحویل امضاشده

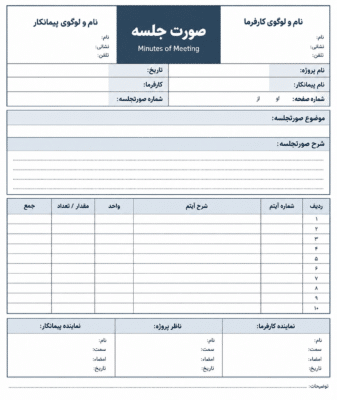

یک سند ساده که تاریخ تحویل، وضعیت نهایی پروژه و تایید هر دو طرف را مشخص می‌کند. بدون این سند، حتی تاریخ دقیق شروع مسئولیت گارانتی یا پشتیبانی هم قابل‌بحث می‌ماند.

مدارک تحویل پروژه کابل‌کشی شبکه چگونه باید به یکدیگر متصل باشند؟

نکته کلیدی که اغلب نادیده گرفته می‌شود این است که این پنج مدرک باید به یکدیگر ارجاع بدهند، نه اینکه هرکدام جدا نگه‌داری شوند. اگر شناسه یک کابل در گزارش تست با شناسه‌ای که روی خود کابل و در نقشه As-built ثبت شده یکی نباشد، عملاً هیچ‌کدام از این مستندات در یک بازرسی یا اختلاف بعدی قابل استناد نخواهند بود. رویه صحیح این است که همان کد شناسایی، به‌طور یکسان روی برچسب فیزیکی کابل، در گزارش تست، و در نقشه As-built ثبت شود.

چک‌لیست تحویل پروژه کابل‌کشی شبکه

قبل از جلسه تحویل، این موارد را یک‌به‌یک چک کنید:

☐  گزارش تست Certification برای همه لینک‌ها آماده و بر اساس نوع پروژه (Permanent Link/Channel) صحیح است

☐  فایل اصلی/Export دستگاه تست (نه فقط PDF) نگهداری شده است

☐  نقشه As-built، شامل Rack Elevation و Port Map، به‌روزرسانی شده است

☐  شناسه هر کابل روی برچسب فیزیکی، گزارش تست و نقشه As-built یکسان است

☐  تمام درخواست‌های خارج از توافق اولیه، حتی به‌شکل پیام متنی، تاییدیه کتبی دارند

☐  صورت‌جلسه تحویل با تاریخ، وضعیت نهایی و امضای هر دو طرف آماده است

تست فلوک    فرم خانم صورتجلسه تحویل پروژه

مدارک تحویل را چه زمانی باید با کارفرما توافق کنیم؟

بهترین زمان تعیین این پنج مدرک، قبل از شروع اجرا است، نه روز تحویل. نوع تست (Permanent Link یا Channel)، فرمت لیبل‌گذاری، و فرمت نقشه As-built باید بخشی از قرارداد یا پیشنهاد قیمت اولیه باشند. وقتی این جزئیات از ابتدا مشخص و مکتوب باشند، هم کارفرما دقیقاً می‌داند چه چیزی تحویل می‌گیرد، هم پیمانکار در پایان پروژه درگیر بحث بر سر «چه چیزی جزو کار بوده» نمی‌شود.

سؤالات متداول

آیا یک تست Wiremap ساده برای پروژه‌های تجاری کافی است؟

نه. Wiremap فقط اتصال صحیح سیم‌ها را نشان می‌دهد، نه عملکرد واقعی لینک را. برای پروژه‌های تجاری، الزامات گارانتی، و تحویل به مستاجر یا کارفرما، معمولاً به گزارش Certification نیاز است که پارامترهای دقیق را مطابق استانداردهای جاری TIA یا ISO اندازه می‌گیرد.

فرق Permanent Link و Channel در تست چیست؟

تست Permanent Link فقط کابل‌کشی ثابت داخل دیوار (حداکثر ۹۰ متر) را می‌سنجد. تست Channel کل مسیر از پورت سوئیچ تا دستگاه نهایی، شامل پچ‌کوردهای دو سر، را اندازه می‌گیرد. نوع تست باید از ابتدا با کارفرما مشخص و توافق شود.

اگر پیمانکار مدارک تحویل را ارائه نکند چه باید کرد؟

پیش از شروع کار، حداقل بسته تحویل مورد انتظار (لیبل، تست، مستندات As-built) را در قرارداد مشخص کنید. اگر مستندسازی جزو پیشنهاد قیمت نیست، آن پیشنهاد را با پیشنهادی که شامل لیبل، تست و زمان تحویل مستندات است مقایسه کنید.

صورت‌جلسه تحویل پروژه شبکه باید شامل چه مواردی باشد؟

حداقل تاریخ تحویل، محدوده کار انجام‌شده، وضعیت نهایی پروژه، موارد باقی‌مانده در صورت وجود، مدارک تحویلی و تأیید طرفین باید ثبت شود. بهتر است شماره یا نسخه گزارش تست و As-built تحویلی نیز در صورت‌جلسه ذکر شود.

جمع‌بندی

هیچ‌کدام از این پنج مورد پیچیده یا زمان‌بر نیستند؛ اکثرشان چیزی بیشتر از چند دقیقه مستندسازی حین کار نمی‌خواهند. اما تفاوتشان را فقط وقتی می‌فهمید که به آن‌ها نیاز پیدا کنید — یعنی دقیقاً لحظه‌ای که دیگر برای جمع‌آوریشان دیر شده است.

چطور ندشاپ می‌تواند در این مرحله کمک کند؟

پروژه را فقط اجرا نکنید؛ قابل تحویل و قابل دفاع اجرا کنید.

اگر برای پروژه بعدی در انتخاب کابل، کیستون، پچ‌پنل یا تجهیزات تست و زیرساخت نیاز به بررسی فنی دارید، ندشاپ می‌تواند پیش از خرید، BOM پروژه را با شما مرور کند — تا انتخاب تجهیزات از همان ابتدا با نیاز واقعی پروژه و الزامات تحویل هم‌خوان باشد.



📞 ارائه مشاوره رایگان

021-91003655

09126011436

09190134808

🌐 Nodeshop.org

«هر شبکه با ُند شروع می‌شود»
